Экономические науки/8.Математические методы в экономике
Вайс
Г.Б., Дрожжин Д.Н.
Автомобильно-дорожный
институт
Донецкого национального технического университета
Решение
двухиндексной задачи линейного программирования в среде Mathcad
Задача о загрузке оборудования. Имеются три землеройные машины вида М1, М2, М3. Нужно выполнить три вида землеройных работ (А, В, С) в количестве: А – 6000 м3; В – 5000 м3; С –8000 м3. Все необходимые данные даны в таблице.
Машины |
Производительность,
м3/ч Pi j |
Стоимость
1-го часа работ, грн/час Ci j |
Ресурсы
времени,ч. Тi |
||||
А |
В |
С |
А |
В |
С |
||
М1 |
30 |
20 |
40 |
2 |
4 |
3 |
150 |
М2 |
20 |
30 |
50 |
3 |
2 |
2 |
200 |
М2 |
40 |
40 |
20 |
5 |
3 |
6 |
150 |
Объем работ, м3 |
6000 |
5000 |
8000 |
|
Нужно найти оптимальный план загрузки машин, обеспечивающий минимальные суммарные денежные затраты на выполнения всего объема работ при заданном ресурсе времени.
1
Построим математическую
модель задачи.
Обозначим
через Xi
j – время работы i– ой машины на j – ом виде
работ (i=1, 2, 3; j = 1, 2, 3). Функция цели выражает затраты
денежных средств на выполнение всех работ.
Z = 2X11 + 4X12
+ 3X12 + 3X21 + 2X22+ 2X23 +5X31
+ 3X32 + 6X33 ® min
или
Здесь Ci j – стоимость 1 часа работы i –
ой машины на j –
ом виде работ.
Ограничения
w Объем работ должен быть выполнен
30X11 +
20X21 + 40X31 = 6000;
20X12
+ 30X22 + 40X32 = 5000; или
40X13
+ 50X23 + 20X33 = 8000.
Здесь Рi j – производительность i –
ой машины на j –
ом виде работ.
w
Ограничения на ресурс
времени.
X11
+ X12 + X13 £ 150;
X21
+ X22 + X23 £ 200; или
X31
+ X32 + X33 £ 150.
w
Неотрицательность плана
работ.
Xi j
³ 0 (i=1, 2, 3; j = 1, 2, 3)
2

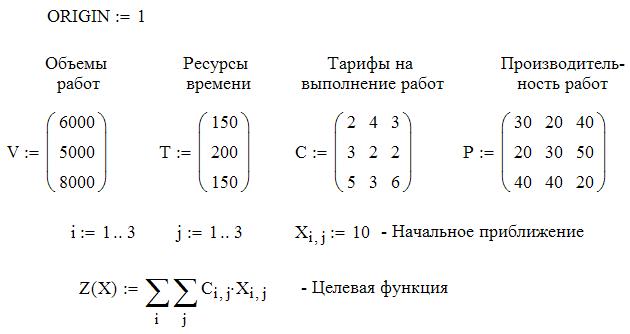

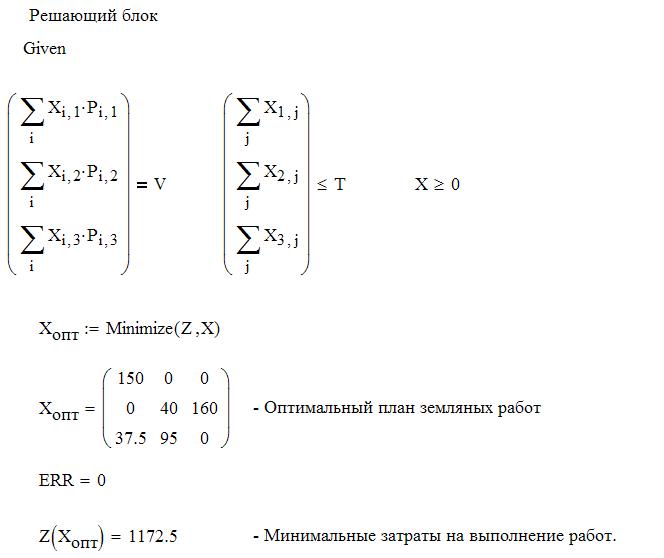

Решение задачи в системе
MathCAD
Литература
1.
Акулич И. Л.
Математическое программирование в примерах и задачах. – М, 1986. –316 с.
2.
Плис А. И., Сливина Н.
А. MATHCAD 2000. Математический практикум для экономистов и инженеров. – М.: ,
2000 – 656 с.
