М.О. Малаксіано

Одеський національний морський університет

Оцінка ефективності участі в інвестиційному проекті в морському порту



Одні і ті ж види навантажувально-розвантажувальних|завантажувально-розвантажувальних| робіт в морських торговельних|торгівельних| портах, як відомо, виконуються  великою кількістю різних типів, марок, моделей машин і технологічного оснащення, що стали вже традиційними і широко представлені|уявляти| на сучасному ринку підйомно-транспортного устаткування|обладнання|. Можуть бути також застосовані інноваційні зразки|взірці| нової техніки, що не набули поки великого практичного поширення. Таким чином, є|наявний| багато альтернативних варіантів використання перевантажувального устаткування|обладнання|. Тому при заміні або розширенні парку технічних засобів|коштів| виникає питання|задача| оцінки економічної ефективності використання альтернативних типів устаткування|обладнання| і вибору найкращого|щонайкращого| варіанту для умов даного порту. У наукових роботах, присвячених морському транспорту, в даний час|нині| достатньо|досить| детально і глибоко вивчена проблема розробки інвестиційних проектів для судноплавних компаній і в значно меншому ступені|мірі| досліджені питання інвестування морських торговельних|торгівельних| портів. У літературі поки не знайшли достатнього розгляду|відображення| питання розробки проектів використання інноваційного перевантажувального устаткування|обладнання| в морських портах. Таке устаткування|обладнання|, як відомо,  має ряд|лавою| специфічних особливостей, які, очевидно, треба враховувати при оцінюванні таких проектів. Це свідчить|засвідчує| про необхідність деякого удосконалення існуючої загальної|спільної| теорії оцінки економічної ефективності інвестиційних проектів стосовно портового перевантажувального устаткування|обладнання| інноваційного типу|типа|.

Проекти  використання інноваційного перевантажувального устаткування|обладнання| в порту|типа|, як правило, відносяться до категорії локальних. Для них на першому етапі розраховується комерційна ефективність проекту в цілому|загалом| і з'ясовується доцільність подальшої|дальшої| його розробки, а на другому етапі оцінюється|оцінює| ефективність проекту для конкретних  учасників [1].  Метою|ціллю| даної роботи є|з'являється| розробка методики оцінки ефективності проекту використання інноваційного устаткування|обладнання| в порту для окремих його учасників.

На другому етапі оцінки прийнято розраховувати ефективність участі в проекті вже не для гіпотетичного, а для реального учасника (див., наприклад, [1]). Кожен технічний варіант проекту, отриманий|одержувати| на попередньому етапі, тепер оцінюється|оцінює| з урахуванням|з врахуванням| різних варіантів організаційно-економічного механізму (ОЕМ) його реалізації, який визначає систему взаємодії учасників проекту. Від ОЕМ багато в чому залежать грошові надходження і витрати окремих учасників, тобто|цебто| здійснимість і ефективність проекту для кожного з учасників. Проект може бути реалізований даним складом учасників, якщо буде знайдений такий механізм його реалізації, проти|супроти| якого ніхто з|із| учасників не заперечуватиме. У загальному|спільному| випадку ОЕМ визначає: склад учасників проекту і нормативні документи, на підставі яких здійснюється їх взаємодія; зобов'язання, що приймаються учасниками по реалізації проекту; умови взаємних розрахунків між учасниками; облікову політику підприємств-учасників; умови фінансування проекту; систему управління реалізацією проекту.

Визначимо область зміни параметрів ОЕМ реалізації проектів даного типу|типа|. У складі учасників проекту використання інноваційного устаткування|обладнання| в порту можуть бути: Порт (власні кошти|кошти|); Порт (власні кошти + кредит); Порт (власні кошти|кошти| + підтримка держави); Порт (власні кошти|кошти| + кредит + підтримка держави); Порт (власні кошти|кошти|) + Інвестори; Порт (власні кошти|кошти| + кредит) + Інвестори; Порт (власні кошти|кошти| + підтримка держави) + Інвестори; Порт (власні кошти|кошти| + кредит + підтримка держави) + Інвестори.

Перелік зобов'язань, що приймаються учасниками по реалізації проектів даного типу|типа|, як правило, включає закупівлю або модернізацію перевантажувального устаткування|обладнання|, будівництво або реконструкцію причалів і складів, поглиблення причалів і підхідних каналів, будівництво або реконструкцію під'їзних залізничних і автомобільних шляхів тощо.

Умови взаємних розрахунків між учасниками проекту встановлюють частку|долю| прибутку кожного учасника або розмір орендної плати, що сплачується інвестором порту, умови передачі основних засобів|коштів| (причалів, складів, портальних кранів, машин внутрішньопортової механізації і ін.) в постійне користування, умови тимчасової оренди основних засобів|коштів|  і тарифи за їх використання.

Облікова політика підприємств-учасників характеризує склад їх операційних витрат і доходів, методи їх розподілу в часі (наприклад, витрат|затрат| на ремонт устаткування|обладнання|), відповідні нормативи (наприклад, на витрату паливно-мастильних матеріалів тощо), ціни і тарифи. Умови фінансування проекту визначають умови взаєморозрахунків з  використання позикових коштів|коштів| а також міру взаємної фінансової, організаційної та іншої підтримки (надання тимчасової фінансової допомоги, відстрочення|відстрочка| платежів тощо). Сюди ж входять заходи державної підтримки. Система управління реалізацією проекту забезпечує належну координацію діяльності учасників, захист їх інтересів.

Варіанти проекту, що розглядаються|розглядують| на другому етапі оцінки, вже відрізняються не тільки|не лише| технічними характеристиками (альтернативними типами устаткування|обладнання| і стратегіями їх використання|вживання|), але і ОЕМ їх реалізації, тобто|цебто| об'єктом одночасного дослідження тут є|з'являються| як технічні характеристики проекту, так і параметри ОЕМ його реалізації. При цьому в розрахунках вже враховуються грошові потоки від фінансової діяльності і виконується перевірка умов фінансової здійснимості проекту.

Найбільш суттєвими|суттєвими| параметрами управління ОЕМ, що значною мірою визначають ефективність проекту для порту та інших учасників, є|з'являються| склад учасників, зобов'язання учасників по реалізації проекту і умови взаємних розрахунків. Решта елементів ОЕМ багато в чому визначається обов'язковими для виконання нормативними документами, тарифами і ринковими цінами і меншою мірою піддається цілеспрямованій|ціленаправленій| зміні.

Якщо розглядати|розглядувати| обґрунтування оптимального типу|типа| інноваційного устаткування|обладнання| як процес вироблення найкращого варіанту проекту, то він повинен передбачати і опрацьовування|проробляти| різних варіантів ОЕМ, кращий|щонайкращий| з|із| яких слід прийняти до реалізації. Процедуру знаходження оптимального варіанту ОЕМ пропонується починати з визначення припустимих значень керованих (варіантостворюючих) параметрів ОЕМ: складу учасників, їх зобов'язань і умов взаєморозрахунків між ними (рис. 1). Далі шляхом перебору формується множина припустимих поєднань цих значень параметрів – множина варіантів ОЕМ реалізації даного технічного варіанту проекту.  На практиці ж параметри управління ОЕМ можуть приймати десятки значень, а деякі з параметрів за своєю природою взагалі є|з'являються| неперервними величинами. Очевидно, що розгляд початкового|вихідного| технічного варіанту проекту разом|спільний| з|із| ОЕМ його реалізації приводить|призводить| до появи великої кількості додаткових підваріантів проекту (підпроектів|), кожен з яких вже характеризується не тільки|не лише| техніко-технологічними параметрами, але і способом реалізації проекту.

Таким чином, на другому етапі оцінки проекту в результаті|унаслідок| розгляду всього різноманіття ОЕМ кожен початковий|вихідний| технічний варіант проекту породжує множину підпроектів, з|із| яких необхідно  вибрати найкращий. Далі оцінюється|оцінює| фінансова здійснимість кожного підпроекту, оцінюється|оцінює| ефективність цього підпроекту для кожного учасника (окрім|крім| кредиторів, всі вимоги яких відбиті в умовах кредитного договору), й нарешті|урешті| в результаті|унаслідок| обговорення вибирається найбільш прийнятний|допустимий| для всіх учасників варіант проекту  і ОЕМ його реалізації (рис. 1).

На другому етапі вже можлива оцінка фінансової здійснимості проекту, тобто з’ясовуються|цебто| потреби в залученні зовнішніх (по відношенню до конкретного учасника) джерел фінансування, оскільки|тому що| вже визначені реальні учасники проекту та інші параметри ОЕМ його реалізації (див., наприклад, [1]).

В даний час у вітчизняних морських торговельних портах використовуються різні варіанти ОЕМ реалізації інвестиційних проектів розвитку парку перевантажувального устаткування. У одних з них устаткування купується виключно за кошти порту, в інших для цього запрошуються   сторонні  інвестори. В кожному випадку є свої особливості

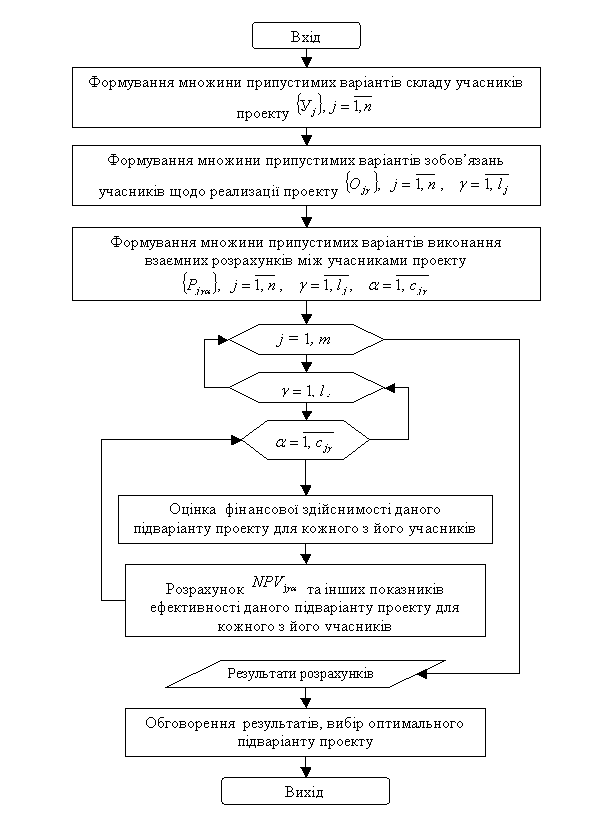

Рисунок 1. Укрупнена|укрупняти| блок-схема алгоритму оцінки ефективності участі в проекті

розрахунку витрат|затрат| і прибутків окремих учасників проекту і оцінки ефективності їх участі [2].


Якщо учасників проекту використання інноваційного устаткування|обладнання|  декілька, наприклад, порт і інвестори, то виникає проблема вибору оптимального варіанту ОЕМ реалізації проекту. В цьому випадку припустима множина підваріантів проекту насправді стає нескінченною, оскільки|тому що| частина|частка| керованих параметрів є|з'являються| неперервними величинами: частка|доля| прибутку кожного учасника в договорі спільної діяльності, величина орендної плати в договорі оренди. Неперервними можуть бути не тільки|не лише| параметри умов взаємних розрахунків, але і зобов'язання сторін. Наприклад, частину|частка| робіт по днопоглибленню може оплачувати порт, а частину|частка| інвестор і тому подібне. Таким чином, вихідний|вихідний| технічний варіант породжує безліч |безконечбезліч      проміжних варіантів, і множина альтернатив також стає неперервною, що дає можливість|спроможність| використання відповідних математичних методів  і полегшує процес вибору. Оптимальний варіант проекту, отриманий|одержувати| на першому етапі оцінки, після|потім| його доповнення ОЕМ на другому етапі може істотно|суттєвий| змінитися.

Отже, у даній роботі запропонована методика оцінки ефективності проекту використання інноваційного устаткування|обладнання| в морському порту для окремих його учасників з урахуванням|з врахуванням| ОЕМ  його реалізації. Кажучи про оцінку ефективності інноваційного устаткування|обладнання| для морських портів, малося на увазі, що параметри проекту і умови його реалізації детермі­новані і відомі точно. Залучення інвестицій, тим більш таких, що мають інноваційний характер|вдачу|, часто|звично| пов'язано з|із| ризиком. |урахування| Вплив чинника|фактору| невизначеності параметрів проекту а також пов'язані з цим ризики є предметом подальших досліджень.

Література:

1. Методические рекомендации по оценке эффективности инвестиционных проектов (Вторая редакция). М-во эконом. РФ, М-во фин. РФ, ГК  РФ по стр-ву, архит. и жил. политике. – М.: ОАО «НПО Изд-во „Экономика”», 2000. – 168 с.

2. Малаксіано М.О. Оцінка ефективності участі в проекті використання інноваційного устаткування в морському порту // Економіка: проблеми теорії та практики: Зб. наук. пр. – Випуск 255: В 9 т. – Т. ІV. –Дніпропетровськ: ДНУ,  2009. – С. 872–880.
