Экономические науки/4.Инвестиционная деятельность и фондовые рынки.
Жерновая Э.В.
Таврический эколого-гуманитарный
институт, Украина
Качественный анализ
рисков проектного финансирования
Перспективным направлением активизации
и развития региональных рынков инвестиционных ресурсов в Украине, в настоящее
время, является использование проектного финансирования (Project
Finance) на основе государственно-частного
партнерства (ГЧП). Этому способствует принятие Закона Украины «О
государственно-частном партнерстве» от 1 июля 2010 года №2404-VI, который
окончательно определил организационно-правовые основы взаимодействия
государственных и частных партнеров на договорной основе.
Под проектным финансированием понимают
целевое кредитование заемщика для реализации инвестиционного проекта, при
котором обеспечением платежных обязательств являются активы и денежные доходы данного
проекта. Проект представляет собой отдельное проектное предприятие (SPC -
Special Purpose Company), учрежденное предприятиями – спонсорами. Мировой опыт
свидетельствует, что использование данной схемы финансирования инвестиций на
основе ГЧП позволяет привлекать инвестиционные ресурсы для реализации крупных,
стратегически важных для государства инфраструктурных проектов.
Важным аспектом активизации и успешной
реализации проектного финансирования в отечественных условиях является
организация рационального и грамотного управления его рисками. Степень риска
является одним из важнейших параметров инвестиционной деятельности предприятий,
и, вместе с оцениваемой финансовой эффективностью проекта, является критерием
для принятия или непринятия того или иного инвестиционного проекта.
Обособленность
проекта от компании-инициатора при проектном финансировании, позволяет более
гибко распределять риски между различными агентами, в той или иной роли участвующими
в реализации инвестиционного проекта.
Типовой набор рисков
проектного финансирования детально описан в работе Э.Р. Йескомба [1], однако,
для каждого конкретного проекта и его регионального расположения он может
разниться. Таким образом, в процессе управления рисками Project Finance важными
этапами являются качественный анализ рисков (идентификация факторов, зон и видов
рисков), регулирование структуры участников проекта и оптимальное распределение
рисков между ними.
Качественный анализ
рисков включает в себя расстановку приоритетов для идентифицированных рисков,
результаты которой используются впоследствии в ходе количественного анализа
рисков или планирования реагирования на риски. Приоритеты идентифицированных
рисков определяются на основании вероятности их возникновения, их влияния на
достижение целей проекта в случае возникновения этих рисков, а также с учетом
ряда других факторов (например, временных рамок и толерантности к риску,
заложенной в ограничениях проекта по стоимости, расписанию, содержанию и
качеству)[2].
Определение вероятности
возникновения риска предполагает проведение исследований на предмет определения
степени частоты возникновения того или иного специфического риска в процессе
выполнения проекта. Кроме того, могут использоваться и субъективные вероятности
– определенные экспертами [3]. При оценке
воздействия риска определяется потенциальный эффект, который он может оказать
на цель проекта (например, время, стоимость, содержание или качество), включая
негативные воздействия для угроз и позитивные воздействия для благоприятных
возможностей.
Расстановка
приоритетов рискам осуществляется на основании рейтинга рисков. Оценка важности
рисков и, следовательно, приоритетности для обработки осуществляется при помощи
таблицы соответствия или матрицы вероятности и последствий. Такая матрица разрабатывается
на этапе планирования управления рисками проекта и содержит комбинации вероятности и
воздействия, при помощи которых рискам присваивается определенный ранг: низкий,
средний или высший приоритет (Рис. 1). Процесс разработки такой матрицы
включает формирование шкал вероятностей и последствий рисков (число градаций,
размеры интервалов, линейное либо нелинейное распределение уровней), а также
выбор числа рассматриваемых факторов. Так, например, в рассмотрение может быть
добавлен фактор уязвимости проекта, что увеличит число рассматриваемых
сочетаний и, соответственно, позволит более точно определять ранг риска.

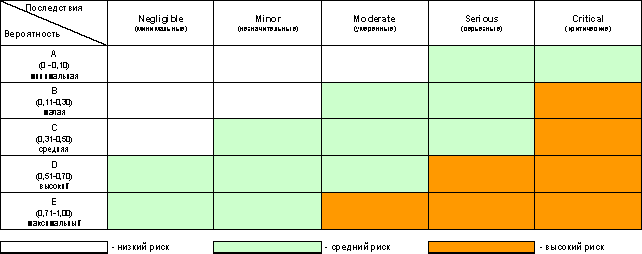

Рис.1. Пример матрицы вероятностей и
последствий риска (2 фактора)
Ранг риска помогает управлять
реагированием на риски. Например, для рисков, оказывающих в случае
возникновения негативное воздействие на цели проекта, а потому расположенных в
зоне высокого риска матрицы, необходимы предупредительные операции и агрессивная
стратегия реагирования. Для угроз, расположенных в зоне низкого риска,
осуществление предупредительных операций может и не потребоваться. Достаточно
того, что они помещены в список для наблюдения или добавлены в резерв
непредвиденных обстоятельств.
Качественный анализ рисков подлежит
уточнению на протяжении всего жизненного цикла проекта и должен отражать все
изменения, относящиеся к рискам проекта.
Литература:
1.
Йескомб Э. Р. Принципы
проектного финансирования (Principles of Project Finance). Учебник. М.:
Издательство: Вершина, 2008 г. – 488 с.
2.
Павлов М. Методология
управления рисками проектов / М.Павлов // Финансовый директор. - №8. – 2008 г.
– С. 57-65.
3.
Технологии анализа
рисков - [Электронный ресурс] - Режим доступа: http://old.cio-world.ru/business/e-safety/24117/.
