Экономические науки/6. Маркетинг и менеджмент



Д.э.н., академик Каренов Р.С.

Карагандинский государственный университет

имени академика Е.А. Букетова, Казахстан

СОДЕРЖАНИЕ ФАЗ ЖИЗНЕННОГО ЦИКЛА ПРОЕКТОВ



Понятие жизненного цикла проекта



Каждый проект, программа или отдельный товар имеют определенные фазы (стадии) развития, известные как фазы жизненного цикла, или жизненный цикл. Четкое понимание этих фаз позволяет управляющим и руководителям более эффективно управлять ресурсами для достижения целей и задач проекта.

Ограниченный период времени, за который реализуются поставленные цели, называется жизненным циклом проекта. Распределение затрат и доходов в рамках жизненного цикла условного проекта представлено на рис.1.

Сравнение поступающих денежных средств (выгод) и их
расходов (затрат) позволяет определить так называемый чис­тый денежный поток (
net cash flow). Первый этап реализации проекта, как правило, характеризуется отрицательной величиной чистого денежного потока (осуществляется инвестирование денежных средств), затем (с ростом доходов по проекту) его величина становится положительной.

Протяженность жизненного цикла проекта во времени означает, что будущая величина (ценность) затрат и доходов с точки зрения сегодняшнего дня (т. е. момента принятия реше­ния об инвестировании средств в проект) различны.

Что принимать за момент появления (начало) проекта и момент его завершения (окончание) зависит от участников проекта [2; 21].

Началом проекта можно считать:

    момент рождения идеи;

    дату начала выполнения работ проекта;

    начало его финансирования.

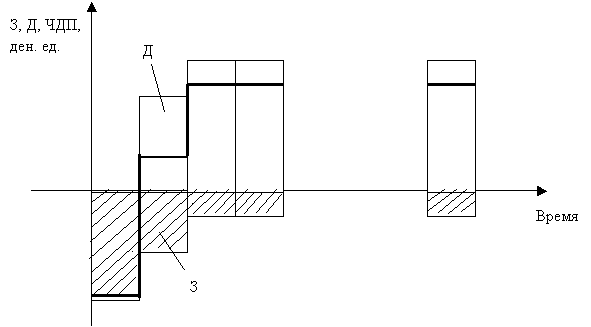

Рисунок 1 – Распределение затрат (З), доходов (Д) по времени:

                        чистый денежный поток (ЧДП)

(Примечание – данные работы [1; 74])

Окончанием проекта можно считать:

    его ввод в эксплуатацию;

    достижение поставленных целей или результата;

    момент окончания срока окупаемости всех затрат:

    прекращение финансирования;

    расформирование команды и перевод ее на другую работу;

    ликвидацию проекта.

Обычно моменты начала работ над проектом и его ликвидации оформляют официальными документами.



Фазы проекта



В последние годы наметилось определенное согласие по поводу фаз жизненного цикла продукта (product life cycle). Они включают научные исследова­ния и опытно-конструкторские разработки (НИОКР), введение на рынок, рост, зрелость, старение и ликвидацию.

Что касается жизненного цикла проекта, то здесь наблюдается большое разнообразие в определении фаз не только для различных отраслей народного хозяй­ства, но даже среди предприятий одной отрасли.

Фаза проекта – это набор логически взаимосвязанных работ проекта, в процессе завершения которых достигается один из основных результатов проекта [3; 164].

Некоторые менеджеры схематично представляют фазы (стадии) жизненного цикла проекта следующим образом [1; 76 - 77]:

    замысел;

    анализ проблемы (цели, требования, задачи);

    разработка концепции (анализ выполнимости, альтерна­тивные концепции);

    детальная проработка (спецификации, чертежи, детальные планы);

    выполнение проекта (рабочая документация, испытания, приемка);

    использование (внедрение, техобслуживание, эксплуатация);

    ликвидация (демонтаж, утилизация, продажа, задание на развитие).

Банковские работники подразделяют жизненный цикл проекта на три фазы: предынвестиционную, инвестиционную, эксплуатационную [1; 77].

На графике (рис. 2) можно проследить, как изменяется во времени объем инвестиционных ресурсов, затрачива­емых на осуществление проекта (нижняя часть графика), и величина дохода (прибыли), характеризующая отдачу, эффект от вложения капи­тала в проект (верхняя часть графика).

Принято выделять три стадии (уровня) проведения предынвестиционной фазы инвестиционного цикла проекта:

    изучение инвестиционных возможностей проекта (opportunity studies);

    предпроектные исследования (pre-feasibility study);

    оценка осуществимости инвестиционного проекта (feasibility study).

Вторая фаза обычно именуется инвестиционной. В течение этой фазы возводятся здания и сооружения, приобретается и монтируется оборудование, создается производственная инфраструктура, начинает­ся опытный, а вслед за ним серийный выпуск и реализация, продажа продукции. Это самая затратная фаза, поглощающая основной объем инвестиций. Однако начиная с некоторого момента t0, соответствующего началу прибыльной продажи товара, проект становится не только рас­ходным, но и приносящим доходы.































Рисунок 2 – Изменение величины инвестиций и приносимого ими дохода на разных стадиях инвестиционного цикла

(Примечание – данные работы [4; 692])



По мере завершения инвестиционной фазы, когда объект входит в строй, объем инвестиционных затрат начинает уменьшаться, а объем приносимого проектом дохода увеличиваться, так как он постепенно выходит на проектную мощность, что позволяет значительно увеличить объем продаж при снижающихся издержках производства. Подобное развитие проекта наблюдается в его третьей и завершающей фазе, ко­торую называют эксплуатационной, поскольку она соответствует вре­мени и режиму производственного использования, эксплуатации объек­та, созданного согласно инвестиционному проекту.

В течение третьей фазы инвестиции в определенном, обычно снижа­ющемся объеме все еще необходимы для поддержания производства, его увеличения, амортизации оборудования. Однако доход от продажи продукта в этой фазе намного превышает инвестиционные затраты, вследствие чего в некоторый момент времени t1 общая сумма дохода стано­вится равной стоимости капитала, вложенного в проект, что свидетель­ствует о достижении точки окупаемости проекта.

Затем проект начинает постепенно устаревать, спрос на его продукт падает, цена продукта уменьшается, что вызывает снижение доходности проекта. В то же время основные средства проекта постепенно устарева­ют и в моральном, и в физическом отношении, в связи с чем на их поддер­жание могут потребоваться увеличивающиеся объемы инвестиций. Ста­новится ясным, что жизненный цикл проекта идет к завершению и во избе­жание превращения проекта в убыточный целесообразно его свертывать, то есть прежде всего прекратить дальнейшее инвестирование [4; 694].

Интересна практика проектного анализа в организациях Всемирного банка, включающая следующие последовательные фазы проектного цикла (рис. 3).

Поскольку универсального подхода к разделению процесса реализации проекта на фазы не существует, решая для себя такую задачу, участники проекта должны руководствоваться своей ролью в про­екте, своим опытом и конкретными условиями выполнения про­екта. В этой связи на практике деление проекта на фазы может быть разнообразным – лишь бы такое деле­ние выявляло некоторые важные контрольные точки («вехи»), во время прохождения которых просматривается дополнительная информация и оцениваются возможные направления развития проекта [5; 93].

В свою очередь, каждая выделенная фаза (этап) может делиться на фазы (этапы) следующего уровня (подфазы, подэтапы) и т. д.

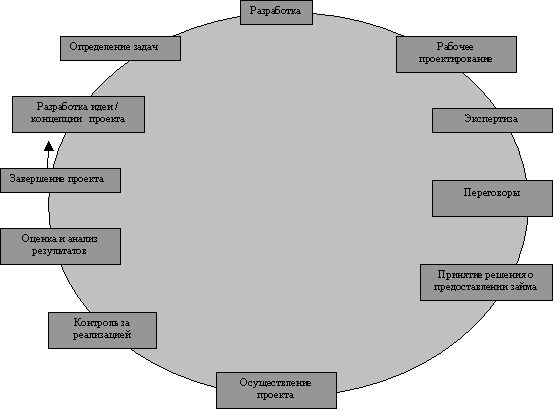

Рисунок 3 – Цикл проекта Всемирного банка

(По Waren C. Baum «Project Cycle», издание Всемирного банка, 1993 г.)



Принципиальная четырехфазная структура

жизненного цикла



Из понятия управления проектом вытекает принципиальная четырехфазная структура жизненного цикла (рис. 4).

Как правило, проект начинается с обсуждения идей инициатора­ми проекта. И этот период называется фазой инициации проекта.

В течение фазы инициации (или начальной фазы) проекта определяются цели и задачи проекта, оцениваются ключевые характерис­тики проекта, например такие, как риски и прибыль. Фаза инициа­ции завершается принятием решения о целесообразности открытия проекта.

После подписания договоров и контрактов начинается фаза разработки (планирования), в течение которой разрабатывается технический и рабочий проекты предметной части проекта. Как правило, план проекта не остается неизменным и по мере осуществления проекта подвергается постоянной корректировке с учетом текущей ситуации.

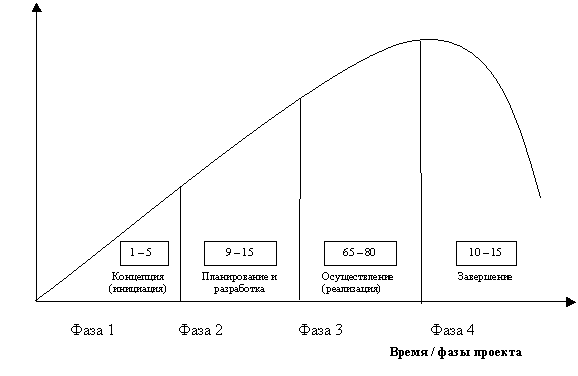

Рисунок 4 – Принципиальная структура проектного цикла (жизненный цикл проекта)

(Примечание – данные работы [6; 42])

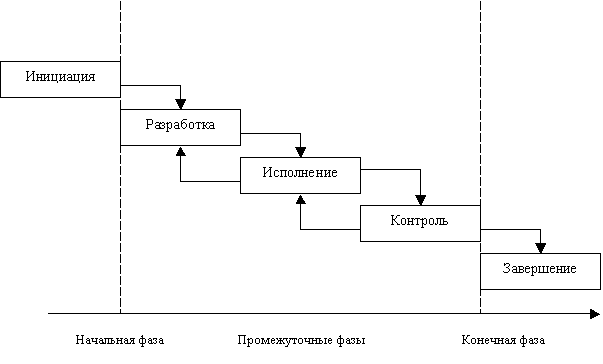

Затем наступает фаза реализации (исполнение и контроль) предметной части проекта, которая завершается вводом нового продукта или услуги в эксплуатацию. Контроль предполагает сбор фактических данных о ходе работ и сравнение их с плановыми показателями. К сожалению, в управлении проектами можно быть абсолютно уверенным в том, что отклонения между плановыми и фактическими показателями случаются всегда. Поэтому задачей менеджера является анализ возможного влияния отклонений в выполненных объемах работ на ход реализации проекта в целом и в выработке соответствующих управленческих решений. Например, если отставание от графика выходит за приемлемый уровень отклонения, может быть принято решение об ускорении выполнения определенных кри­тических задач, за счет выделения на них большего объема ресур­сов.

С момента подписания акта сдачи-приемки начинается фаза завершения проекта, подводятся итоги, которые затем анализируются. После чего делаются выводы и рекомендации для проведения будущих про­ектов данного профиля и/или проектов в смежных областях.

Фаза завершения заканчивается сводным отчетом по проекту, ко­торый передается в архив, обычно называемый реестром проектов предприятия.



Затраты по фазам проекта



В начале своего развития проект не требует осуществления крупных финансовых затрат или привлечения значительных ре­сурсов. Однако по мере того, как работа по проекту разворачива­ется, затраты на его осуществление существенно возрастают, и лишь при завершении проекта объем затрат начинает быстро снижаться. Диапазон потребности проекта в ресурсах обуслов­лен, прежде всего, типом и сложностью самого проекта.

Процентное соотношение всех затрат по проекту, приходя­щихся на различные фазы его жизненного цикла, отражено на рис. 5.

По предметной составляющей максимум трудозатрат в жизненном цикле проекта приходится на фазу реализации. По управленческой части аналогичная зависимость имеет два максиму­ма: первый в районе разработки концепции, второй - в фазе за­вершения. Первый максимум трудозатрат связан прежде всего с про­цессами моделирования планирования, организации и исполнения проекта. В это время разрабатывается полный пакет документов на открытие проекта. Второй максимум связан с анализом всех процес­сов проекта, систематизацией и накоплением опыта. С точки зрения персональной значимости для менеджера проекта данный период является самым приоритетным, поскольку именно здесь системно аккумулируется опыт управления. Длительность жизненного цикла проекта по управленческой составляющей превосходит длительность по предметной составляющей.



Подпись: Ресурсы, % от  100
































Рисунок 5 – Принципиальная структура жизненного цикла традиционного инвестиционного проекта

Примечание: Диапазон потребности в ресурсах обусловлен типом и сложностью проекта

(Примечание – данные работы [7; 54])



Расчет будущих затрат



Расчет будущих затрат является непростой задачей. Большая часть затрат  по реализации проекта может быть разделена на две категории: единовременные (непериодические) и операционные (периодические). Единовременные затраты вклю­чают такие статьи, как строительство нового завода, закупка оборудования или про­ектирование. Операционные затраты включают повторяющиеся платежи, например заработную плату. Эти затраты можно снизить, если возрастает производительность работников, что видно из кривой обучения (рис. 6).

Подпись: Затраты

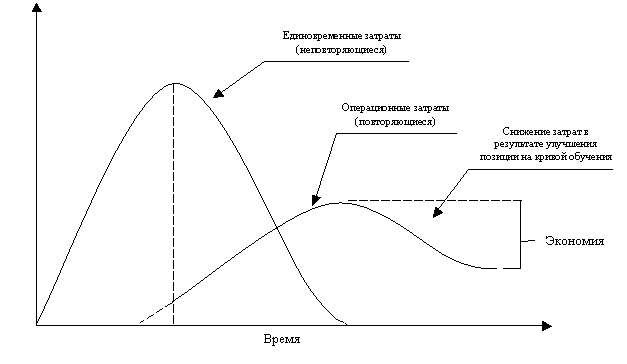

Рисунок 6 – Система затрат проекта (по Г. Керзнеру)

(Примечание – данные работы [2; 22])



Идентификация кривой обучения жизненно необходима в процессе планирования, когда определяются статьи затрат. Понятно, что не всегда можно с уверенностью сказать, какой будет производи­тельность работников, как быстро они будут продвигаться по кривой обучения.

Вообще следует иметь в виду, что затраты проекта находятся в прямой зависимости от его масштабов. Для больших проектов необходимо привлечение работников на постоянной основе, тогда как для относительно небольших проектов с тем же жизненным циклом могут требоваться работники только на неполный рабочий день. Следова­тельно, один человек может быть ответственным за множество проектов, которые находятся на разных фазах жизненного цикла. Руководство предприятия несет ответственность за периодическую экспертизу наиболее важных этапов проекта, которая должна происходить как минимум в конце каждой фазы жизненного цик­ла или после ответственных технологических этапов реализации проекта.



Количество фаз и этапов их реализации

в крупных проектах



Применительно к крупным проектам (например, строительство метрополитена) количество фаз и этапов их реализации может быть увеличено.

Под крупными проектами обычно понимают проекты, которые носят стратегический характер, представляют собой принципиально новые объекты и имеют стоимость более 2 млн. долл. Средние проекты имеют стоимость от 300 тыс. до 2 млн. долл., мелкие проекты - менее 300 тыс. долларов. Крупные проекты в странах Западной Европы и США составляют 20% от общего числа проектов, реализуемых компаниями, и обычно забирают около 80% ресурсов компании. Такие проекты обыч­но реализуются в течение 3 – 4 лет и утверждаются на уровне руководства компаний, мелкие и средние проекты – на уровне руководства подразделениями [1; 77 - 78].

В области информационных технологий (ИТ-проекты) и проектов, выполняемых госбюджетными организациями, оптимально представление жизненного цикла проекта в 6-фазном варианте, но концептуальную фазу разбивают на две: предконтрактную и фазу контрактования, поскольку госструктуры обычно вынуждены выполнять проект по­средством подготовки тендера (предконтрактная фаза), его объявле­ния и проведения с последующим заключением контрактов (фаза контрактования).

Пример соотношения деления жизненного цикла проекта на фазы в разных сферах деятельности представлен в табл. 1.

Важно отметить то, что на практике разрабатываются детальные модели, соответствующие тем или иным типам проектов. В качестве примера можно привести модели жизненного цикла проекта создания нового лекарственного препарата (рис. 7), проекта создания нового образца военной техники (рис. 8).

Таблица 1



Пример соотношения деления жизненного цикла проекта

на фазы в разных сферах деятельности



Общее деление

Госбюджетные организации Казахстана

Строительные проекты

ИТ-проекты

Нефтегазодобывающий сектор экономики

Начальная

фаза

(концепция)

Инициация

Инициация

Инициация

Инициация (оценка)

Подготовка тендера

Концепция

Предконтрактная фаза

Выбор

Проведение тендера

Контрактование

Фаза разработки

Разработка

Разработка проектной документации

Разработка

Определение

Фаза реализации

Исполнение

Строительство

Реализация

Выполнение

Фаза завершения

Завершение

Завершение

Завершение

Эксплуатация

Примечание – данные работы [3; 166]

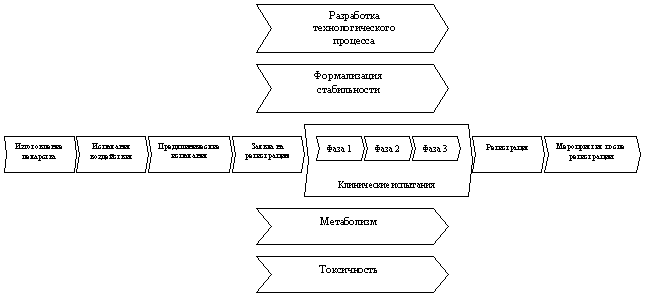

Рисунок 7 – Жизненный цикл проекта создания нового лекарственного препарата

(Примечание – данные работы [8; 33])



Вся деятельность по проекту протекает взаимозависимо во времени и пространстве. Однако обеспечить однозначное распределение фаз и этапов выполнения проекта в логической и временной последовательности практически невозможно. Связанные с этим проблемы peшаются с помощью опыта, знаний и искусства специалистов, работающих над проектом.

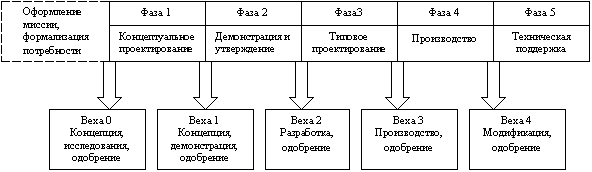

Рисунок 8 – Жизненный цикл проекта создания нового образца военной техники

(Примечание – данные работы [8; 33])



В целом, обобщая вышесказанное, можно отметить, что подход в описании проекта посредством жизненного цикла и фаз на сегодняшний день является одним из самых распространенных системных подходов, обеспечивающих планомерное качественное и эффективное его исполнение. Это означает, что модель жизненного цикла проекта отнюдь не является абстрактной умозрительной концепцией. Наоборот, она выступает реальным инструментом управления проектом, с помощью которого можно осуществлять интеграцию проекта и учитывать его стратегические аспекты. Модель жизнен­ного цикла проекта должна иметь как общие свойства, характерные для любого типа проекта, так и специфические свойства, присущие только данному конкретному проекту. Такое соединение общих типовых харак­теристик и специфических черт необходимо для любой модели, исполь­зуемой в рамках проектного управления, и является его базовым прин­ципом.
